WYATT · GANGNAM FINANCE PLAZA · 2026.07
와이어트 사무실 이전
5개 층의 기존 AV 자산을 분류하고 공간별 음향·영상 시스템을 재구성했습니다.
TV 35대의 위치·모델·브래킷 상태를 정리하고 신규·이전 장비를 구분했습니다. 4인 팀으로 층별 장비를 이전·설치하고 연결과 최종 작동 상태를 확인했습니다.
프로젝트 조건과
담당 범위
강남 파이낸스 플라자 3·5·6·7·21층으로 이전하며 기존 AV 장비를 최대한 재사용해야 했습니다. 층별 장비의 모델·크기·브래킷 상태를 조사하고, 신규 구매와 이전 대상을 구분해 배치와 작업 순서를 정리했습니다.
- 발주처·인테리어 업체 일정 확인
- 장비·수량 및 층별 위치 협의
- 5개 층별 이전 순서·작업 동선 조율
- 경영회의실 스크린 규격 재확인
층별 AV 구성

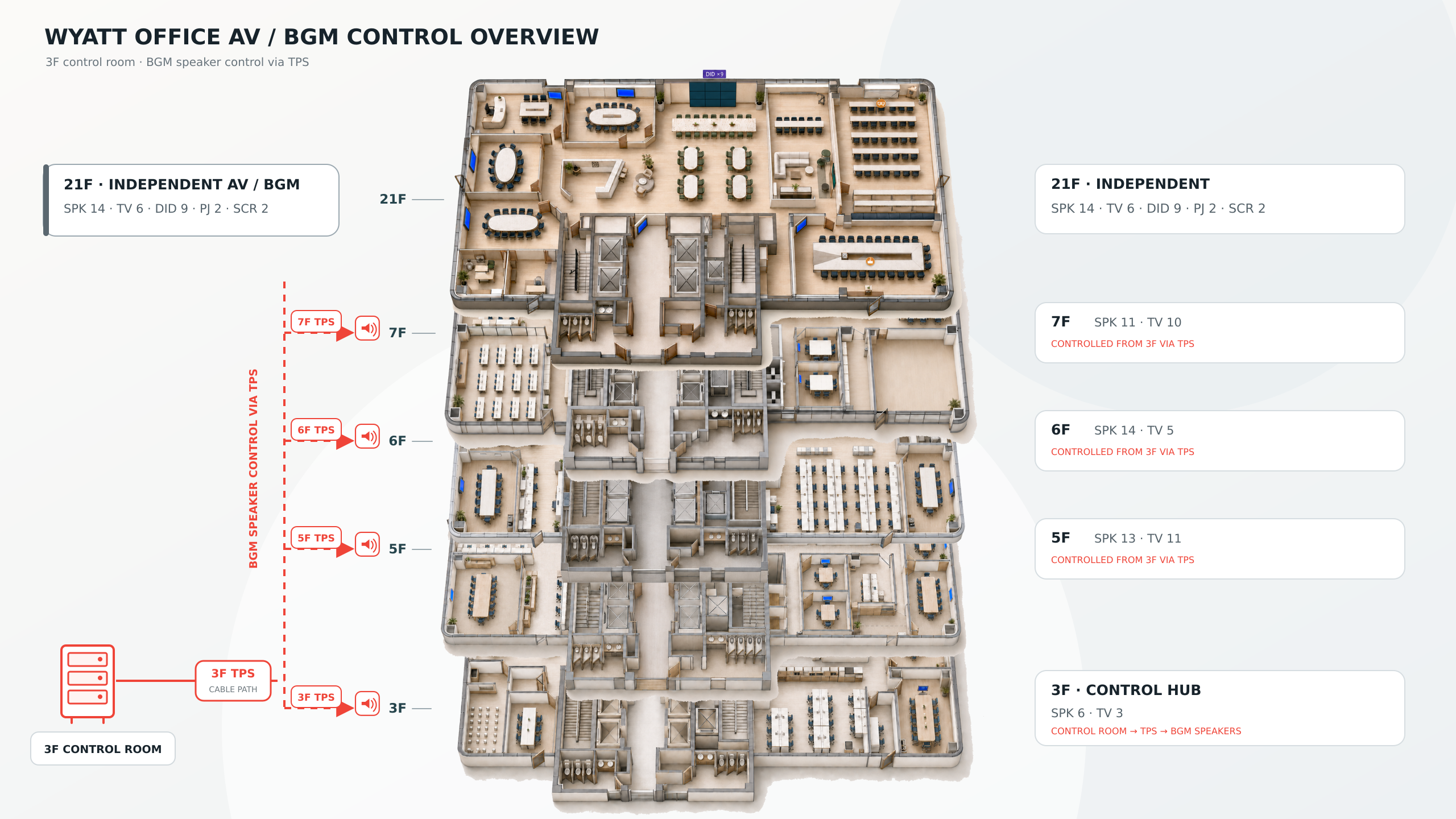

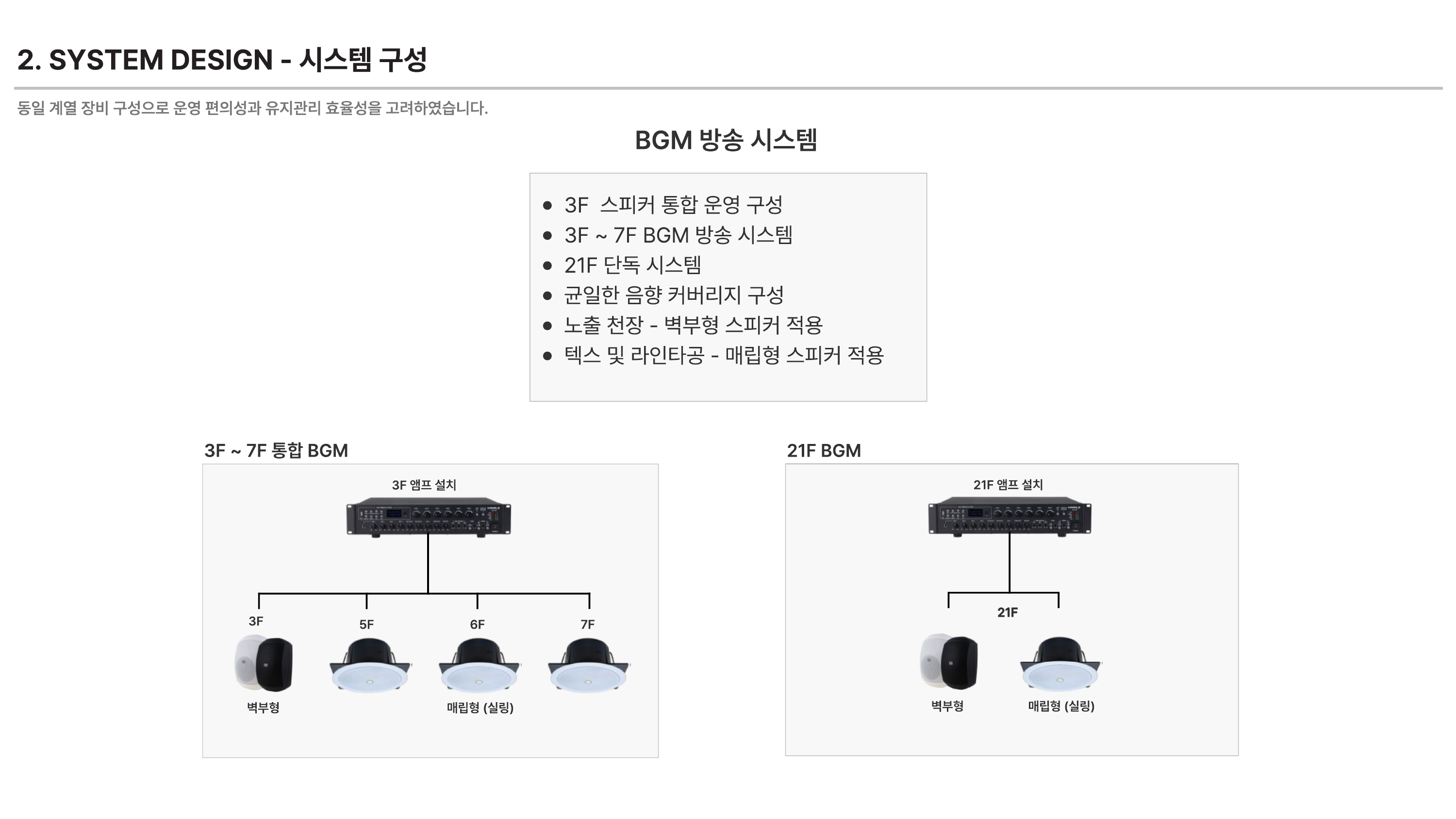

03F CONTROL · 05·06·07F BGM · 21F INDEPENDENT AV
층별 AV 요구사항을
제안서로 구조화
사전 미팅 2회와 기존 장비 조사를 바탕으로 21층의 BGM·타운홀·세미나실·회의실과 3·5·6·7층 BGM을 구분해 제안서를 작성·전달했습니다.
제안이 채택되어 5개 층 AV 시스템 이전·설치 프로젝트 수주로 이어졌습니다.
클라이언트로부터 층별 공간에 필요한 AV 시스템을 명확히 파악할 수 있었고, 회사 환경에 맞게 적절히 구성된 제안이라는 긍정적인 피드백을 받았습니다.





선시공 철제 케이스와 스크린 규격 불일치
AV 설치 전, 원도급 측에서 선시공한 천장 매립형 철제 케이스의 내부 규격이 최초 적용 예정이던 전동 스크린 본체 규격과 맞지 않는 것을 현장에서 확인했습니다.
현장 재실측 및 대체 스크린 선정
철제 케이스의 내부 폭·깊이와 설치 여유 치수를 다시 측정한 뒤, 기존 케이스를 유지하면서 설치할 수 있는 대체 전동 스크린을 검토하고 발주 규격을 조정했습니다.
추가 천장 철거 없이 설치 완료
대체 스크린을 기존 철제 케이스에 적용해 천장 마감의 재철거와 추가 보수 공정을 피하고, 예정된 일정 안에 설치와 작동 확인을 완료했습니다.
실제 수행 과정
사전 미팅과 현장 조사, 층별 AV 제안부터 5개 층 이전·설치와 최종 작동 확인까지의 과정입니다.
사전 미팅·현장 조사
사전 미팅 2회를 통해 층별 공간 용도와 필요한 AV 범위를 확인하고, TV·DID·프로젝터의 위치·모델·크기와 기존 장비의 재사용 조건을 조사했습니다.
제안서 작성·장비 분류
조사 결과를 바탕으로 3·5·6·7층 BGM과 21층 독립 AV 구성을 제안하고, 신규·재사용·이전 장비를 구분해 층별 배치와 장비 내역을 정리했습니다.
5개 층 이전·설치
4인 팀으로 장비를 보호·이동하고 9면 DID, 스피커와 랙 설치에 참여했습니다.
스크린 규격 대응
선시공된 철제 케이스를 재실측하고 적용 가능한 대체 전동 스크린을 검토했습니다.
연결·최종 작동 확인
디스플레이·프로젝터·음향장비의 연결과 화면·음향 출력을 확인했습니다.
2026.01 · AUDITORIUM AV
롯데건설 본사
B2F 대강당
기존 AV 장비를 철거하고, 기존 스크린 없이 좌우 흰 벽면을 투사면으로 활용하도록 프로젝터 2대와 음향 시스템을 재구성한 프로젝트입니다.
- 견적·장비 문서 작성
- 현장 조건·작업 일정 확인
- 기존 장비 철거·시공 참여
- 연결 확인·최종 테스트
